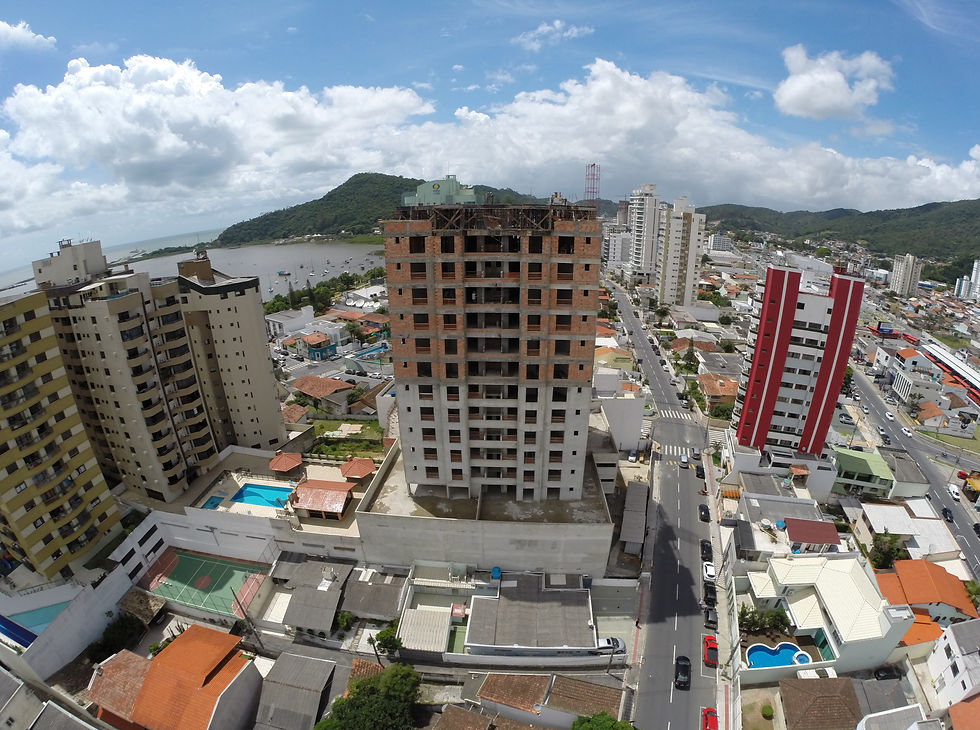

ANDAMENTO DA OBRA

  • Estrutura: Concretagem da 13ª laje de um total de 16
  • 14ª prevista para o dia 16/05
  • Alvenaria: 02 lajes abaixo da estrutura
  • Elétrica e Hidráulica: 03 lajes abaixo da estrutura
  • Climatização: 03 lajes abaixo da estrutura
  • Gás: 03 lajes executadas
  • Contrapiso: Ainda não iniciou
  • Reboco Externo: 20% executado
OUTUBRO/2014

ANDAMENTO DA OBRA

  • Estrutura: Concretagem da 16ª laje dia 28/10
  • Previsão da concretagem do teto da 16ª agendada para o dia 25/11
  • Alvenaria: 01 laje abaixo da estrutura
  • Elétrica e Hidráulica: 01 laje abaixo da estrutura
  • Climatização: 02 lajes abaixo da estrutura
  • Gás: 08 lajes executadas
  • Contrapiso: 02 lajes prontas
  • Reboco Externo da Torre: 50% executado
NOV - DEZ/2014

ANDAMENTO DA OBRA

  • Estrutura: Concretagem do teto da 16ª para o dia 23/12
  • Alvenaria: 01 laje abaixo da estrutura
  • Elétrica e Hidráulica: 01 laje abaixo da estrutura
  • Climatização: 02 lajes abaixo da estrutura
  • Gás: 11 lajes executadas
  • Contrapiso: 05 lajes prontas
  • Reboco Externo da Torre: 50% executado, nesta semana iniciou a próxima etapa
JANEIRO/2015
FEVEREIRO/2015

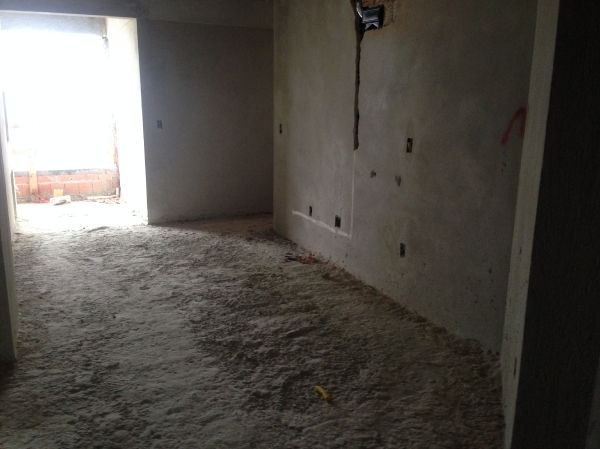

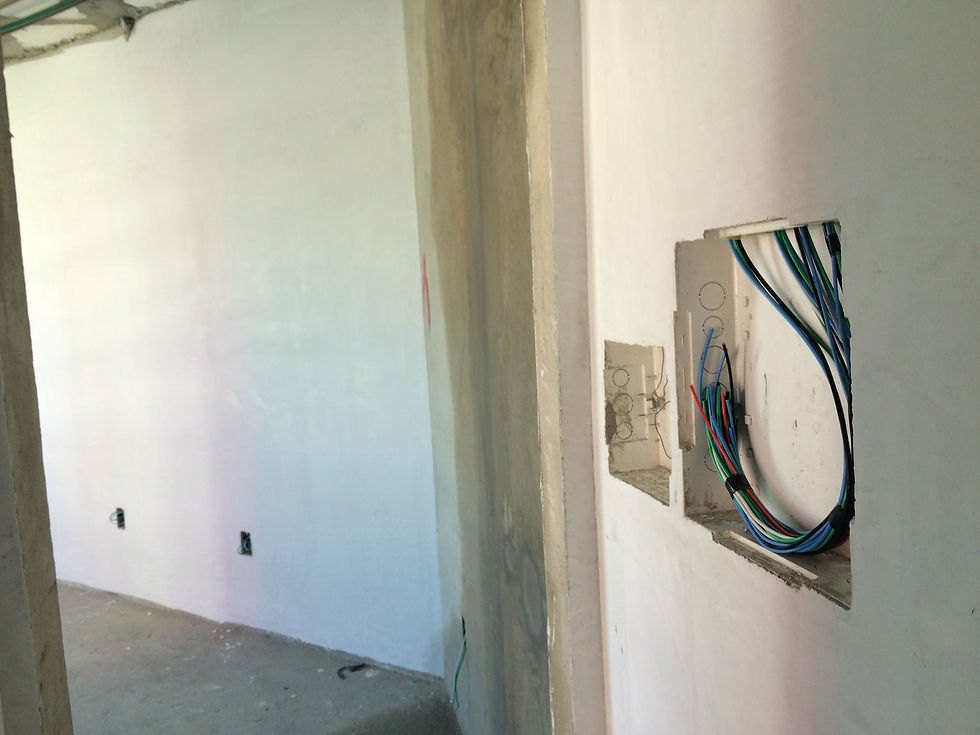

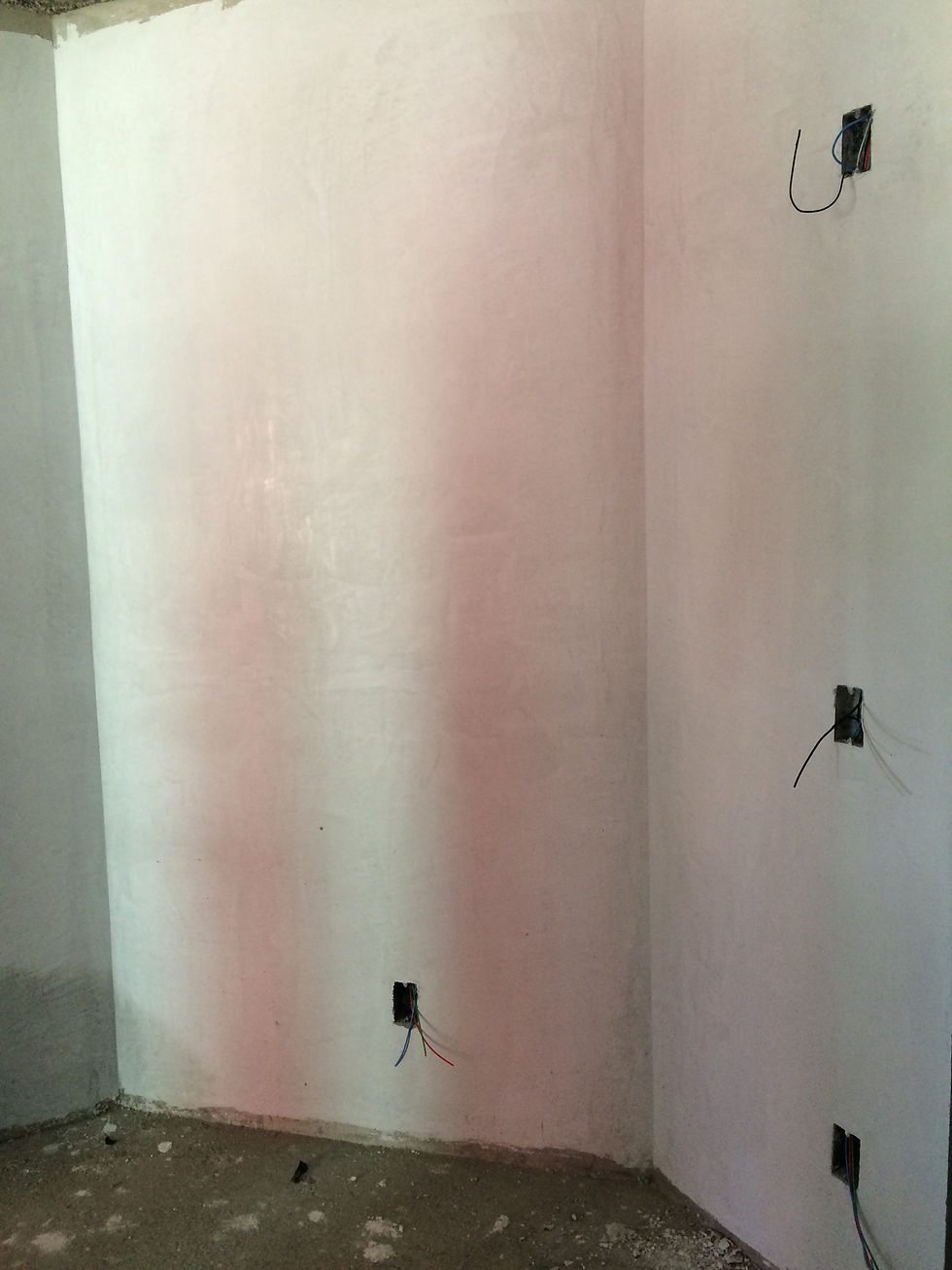

Demos inicio a parte de acabamento nos apartamentos da 4º laje (401 ao 408), seguem imagens dos apartamentos com o calfino, o apartamento modelo que será disponibilizado para visitas e dos demais apartamentos das lajes finais, para possibilitar a visualização do andamento da obra. Lembrando que as visitas à obra devem ser agendadas com o Airton no tel. 3349-7191.

·    Calfino: 4º laje.
·    Concretagem: Finalizada a 15º laje (última).

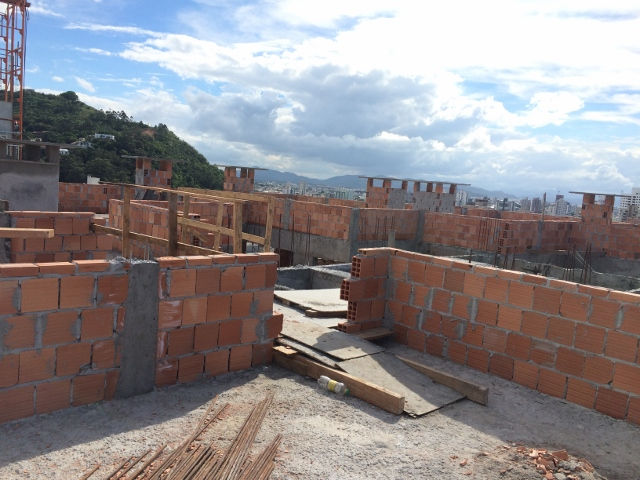

·   Alvenaria: 15º laje.
·   Elétrica e Hidráulica: Infraestrutura na 13º laje.
·   Climatização: 13º laje.
·   Gás: 13º laje.
·   Contrapiso: 11º laje.

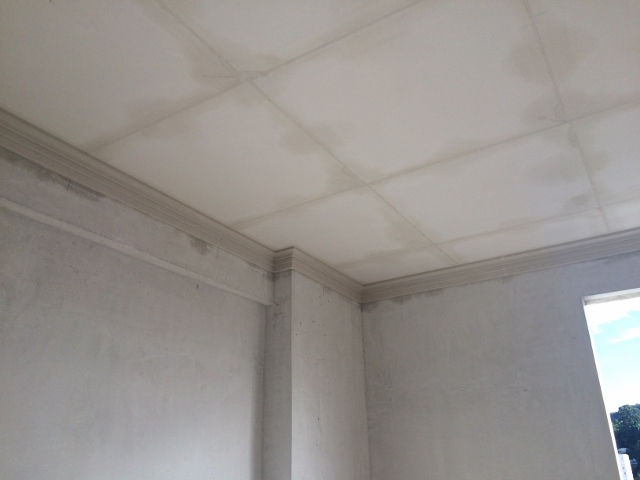

·   Reboco Externo total: 75% executado.
FEVEREIRO/2015

PREPARAÇÃO APTO MODELO
4º Andar

MARÇO/2015

  • Calfino (6ª Laje)
  • Azulejo (4º Laje)
  • Gesso (4º Laje)

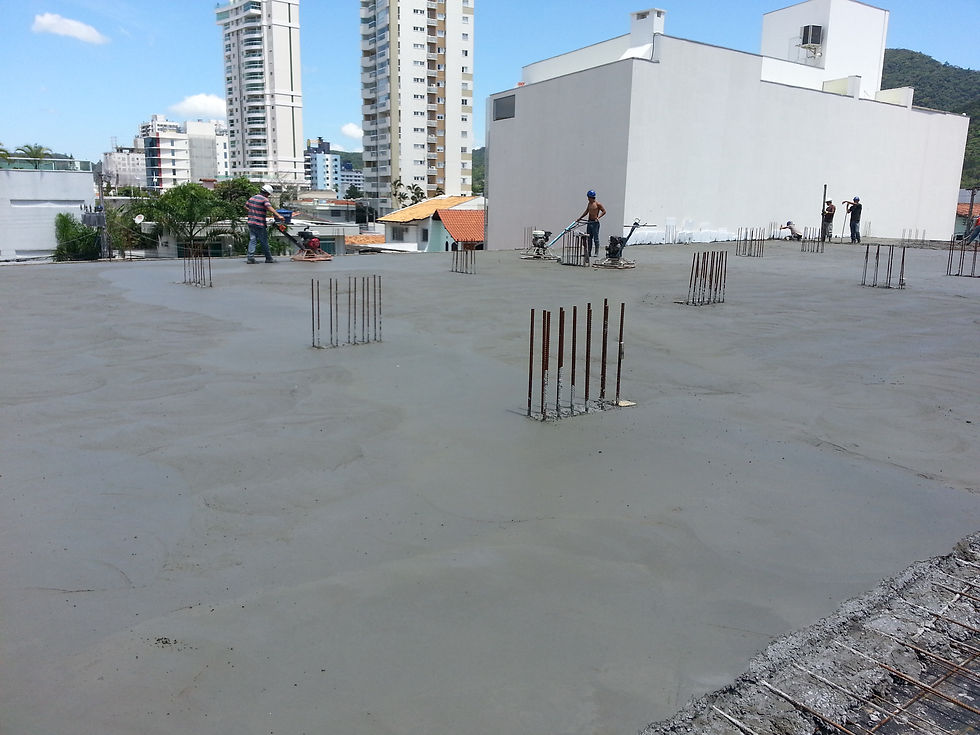

  • Concretagem: Finalizada a 15º laje (última);
  •  Alvenaria: 15º laje;
  • Elétrica e Hidráulica: Infraestrutura na 14º laje;
  • Climatização: 13º laje;
  • Gás: 13º laje;
  • Contrapiso: 12º laje;
  • Reboco Interno: 13º laje;
  • Reboco Externo total: 90% executado.
